“合闸!新口岸#2开关站正式并入电网运行!”随着南方电网广东珠海横琴供电局工程建设部相关负责人一声指令,设备带电指示器的灯光逐一亮起,象征着横琴供电局开年以来第3个重点电力项目正式投产。
截至1月30日,横琴供电局2026年一季度电网投资完成率达96.3%,较往年同期实现跨越式增长,以“开局即冲刺”的实干劲头,为横琴粤澳深度合作区“十五五”开局架起坚强电力桥梁。
01. 精准对接需求
5300万配套工程 让重点项目“电等项目”

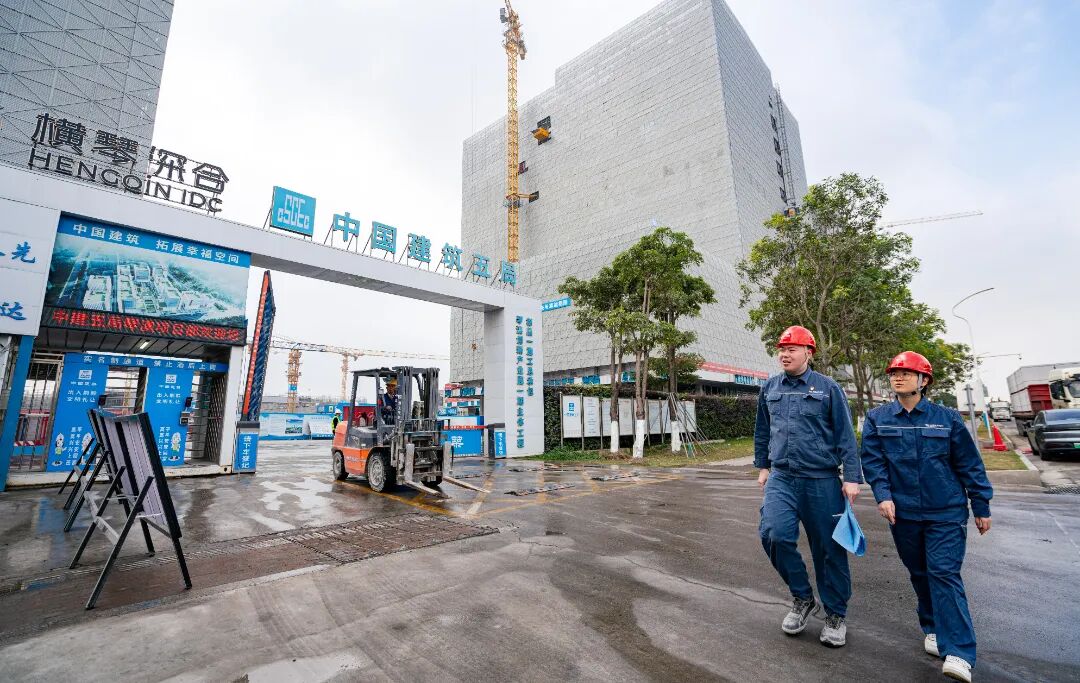

“电力配套要跟着医院主体结构同步推进,绝不能让电力拖了民生工程的后腿!”2月1日,广医一院横琴医院新院区建设工地细雨濛濛,横琴供电局工程建设部项目管理专责王仓儒踩着泥泞,与施工单位负责人进行现场对接。他对照图纸主线反复强调节点要求:“广医一院横琴医院新院区是合作区重要民生工程,必须高质量完成电力设施配套工程建设任务。”
紧扣《横琴粤澳深度合作区产业发展规划(2025-2029年)》,横琴供电局坚持把电网投资建设与服务区域发展紧密结合,将“精准对接”落到具体项目上:针对这一民生重点,电力配套与医院主体工程同规划、同设计、同施工、同投运;为琴澳创新产业园量身配套公用开关站2座、公用配电站11座,采用双环网接线模式,以四路电源供电保障,满足园区“工业上楼”对电力可靠性的严苛要求。
目前广医一院横琴医院新院区、琴澳创新产业园等一批2026年上半年重点工程电力配套项目已完成立项,项目总投资达5300万元,以可靠供电保障琴澳要素高效流动,真正实现“电等项目”而非“项目等电”。
02. 政企协同破局
7个开关站安置地落地 20天打通“堵点”

“以前开关站安置地交付要等3个月,这次琴澳跨境电商产业园的项目,20天就搞定了!”2月6日,站在刚交付的开关站用地现场,横琴供电局副总经理刘尧感慨不已。此前,配网建设中“安置地交付滞后、报建流程复杂”是老大难问题,如今政企协同机制让难题迎刃而解。
2025年,横琴供电局联合合作区城市规划建设局、商事服务局成立专项工作专班,建立“日跟进、周协调、月通报”机制,有效打通制约项目落地的堵点,让原本需要3个月的安置地交付周期压缩至20天。自2025年第四季度至今,在横琴供电局与合作区相关单位双向发力下,已有7项大型配网工程开关站安置地顺利交付,为一季度投资建设打通“最后一公里”。
与此同时,全流程安全质量管控毫不松懈,通过“每日安全巡查+关键环节质量检查”机制,推动本质安全建设,确保工程质量管控见实效,投产项目一次验收合格率达100%,实现工程高质量安全建设。
03. 创新赋能未来
柔性直流工程 支撑新质生产力培育

“这片区域是新兴产业集聚区,对供电可靠性要求高,柔性直流技术正好能精准匹配需求!”1月26日,横琴灏怡大厦,横琴供电局生产计划部副经理赖嘉源拿着项目规划图,向大厦负责人介绍。2026年一季度,横琴供电局计划启动低压柔性直流工程迭代升级,推进灏怡三端低压柔性互联直流示范项目建设。
该项目作为省部级重点示范工程,可实现台区间负荷“柔性”互济,装置可实时采集台区负载功率,当任一台区变压器重载时,可通过互济有功功率实时计算,实现台区变压器负载均衡控制,破解了高层建筑变压器增容难、双电源建设难等问题,并提供“定制化”供电保障,是数字化配电网建设实践中又一项创新突破,同时有效解决了城市电网供电半径短、土地资源紧张及负荷分布不均三大难题。这项创新工程,让电网建设与产业发展深度协同,为合作区新质生产力培育注入能源动力。

下一步,横琴供电局将持续立足“澳门+横琴”战略定位,对接横琴“四新”产业发展和重大项目用电需求,统筹推进电网规划与建设,持续优化电网结构布局,加快补强关键区域和重点项目供电保障能力,推动电网投资落地见效,更好支撑琴澳要素高效流动,为合作区高质量发展和高水平对外开放夯实坚实可靠的能源基础。
